Obnova toplinarstva Grada Rijeke je 112.270.986,39 kuna vrijedan EU projekt ukupnih prihvatljivih troškova od 106.924.107,46 kuna, za koji su putem Urbane aglomeracije Rijeka odobrena bespovratna EU sredstva u iznosu od 83.893.707,80 kuna, i čijom će se provedbom do kraja 2023. godine omogućiti povoljnije i ekološki prihvatljivije grijanje.
Nakon što je Energo sredstvima dokapitalizacije prije 15-ak godina učinio iskorak na području distribucije plina i u potpunosti obnovio svoju plinsku mrežu na području Rijeke i susjednih općina i gradova, ovim će se projektom potpuno urediti i modernizirati druga osnovna djelatnost tvrtke – toplinarstvo.
Putem ovog vrijednog projekta omogućena je potpuna obnova sustava bez povećanja troškova za korisnike ili opterećenja gradskog proračuna. Očekuju se značajne uštede u proizvodnji i distribuciji, veća efikasnost u proizvodnji uz manji utrošak energenata, što će doprijeti smanjenju cijene centralnog grijanja u Rijeci.

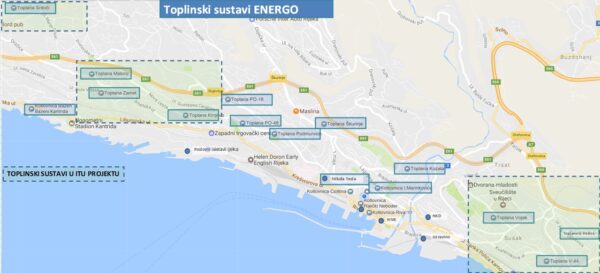

Postojeće stanje toplinskog sustava
Obnova postojećih i izgradnja novih toplovoda
Projektne aktivnosti uključuju obnovu 7,9 km postojeće toplovodne distribucijske mreže, izgradnju 2,5 km nove spojne toplovodne distribucijske mreže te obnovu četiri proizvodna pogona toplana.
Na sustavima obuhvaćenim projektom izgradnjom nove spojne toplovodne distribucijske mreže proizvodnja toplinske energije koncentrirat će se na dva centralna mjesta, na zapadnom i istočnom dijelu grada, što će doprinijeti većoj racionalizaciji i smanjenim troškovima. To će se postići spajanjem tri sustava toplinarstva na istočnom dijelu grada u jedinstveni sustav (Gornja Vežica, Vojak i Donja Vežica) te tri sustava toplinarstva na zapadnom dijelu grada (Malonji, Zamet, Krnjevo) također u jedinstveni sustav. Sustav Srdoči ostat će, radi udaljenosti, izdvojeni toplinski sustav.
Nakon provedbe projekta u Rijeci će biti obnovljeno 95% distribucijske toplovodne mreže pri čemu je 26% ili 3,8 km već obnovljeno postojećim kreditom EBRD-a u razdoblju 2015.-2018. godine, 16% je nova mreža izgrađena u sklopu projekta sveučilišta na Kampusu, dok će 53% ili 7,9 km biti obnovljeno ovim projektom. Preostalih 5% ili 0,9 km mreže u dobrom je stanju bez velikih gubitaka te je za obnovu predviđena u idućem srednjoročnom razdoblju. U konačnici, nakon rekonstrukcije i optimizacije uz izgradnju dodatnih 2,5 km spojnih toplovoda, planirana duljina toplinske distributivne mreže iznosit će ukupno 17,4 km.
Planirano stanje toplinskog sustava
Obnova toplana Gornja Vežica, Malonji, Zamet i Srdoči
Projektom će se obnoviti toplane Gornja Vežica, Malonji, Zamet i Srdoči, koje će se potpuno automatizirati kako bi se mogle daljinski voditi i upravljati njihovim radom. Obnovom će se omogućiti da sve toplane u sustavu, od kojih neke trenutno rade od 6 do 22 sata, prijeđu na 24-satni rad.
Također, u toplanama Gornja Vežica, Malonji i Srdoči će se ugraditi kogeneracijski uređaji, za istovremenu proizvodnju toplinske i električne energije te solarni kolektori za proizvodnju toplinske energije iz obnovljivih izvora. Ujedno, radi optimizacije proizvodnje toplinske energije i smanjenja troškova u toplanama će biti postavljeni spremnici toplinske energije. Oni omogućuju konstantni rad kogeneracijskih uređaja tijekom dana kako bi se energija proizvodila u optimalnom režimu.
U toplani Zamet predviđena je zamjena postojećih kotlova na srednje loživo ulje modernom kondenzacijskom plinskom kotlovnicom.
Svi proizvodni pogoni toplana prijeći će na prirodni plin kao glavni energent uz zadržavanje loživog ulja kao rezerve u iznimnim slučajevima potrebe (u slučaju problema sa isporukom plina, remonti i slično).
Ekološki prihvatljivije grijanje
Projekt će omogućiti proizvodnju više od 50% toplinske energije iz visokoučinkovite kogeneracije i obnovljivih izvora energije po najstrožim važećim standardima EU direktiva na sustavima obuhvaćenim projektom. Ovime se ujedno sustava priprema za sve veću integraciju obnovljivih izvora energije u budućnosti, a sve sukladno EU “zelenom planu”. Ekološki aspekt – Predviđa se značajno smanjenje emisija CO2 u visini od 18%, te uklanjanje SO2 iz proizvodnje.
Obnovom postojećih i izgradnjom novih toplovoda te obnovom toplana postići će se optimizacija u proizvodnji i manji gubici distribucije toplinske energije što će rezultati unaprjeđenjem učinkovitosti cijelog sustava.
Obnova toplinarstva omogućena EU sredstvima
Ukupna duljina distributivne mreže trenutno iznosi 15,7 kilometara, a toplane korisnicima u prosjeku isporuče 50 milijuna kWh godišnje. Na sustav je spojeno više od 9.500 kućanstava i poslovnih prostora.
Za realizaciju projekta EU sredstva su putem poziva Ministarstva regionalnog razvoja i fondova Europske unije osigurana iz Europskog fonda za regionalni razvoj, sukladno Operativnom programu Konkurentnost i kohezija 2014-2020, i to putem mehanizma Integriranih teritorijalnih ulaganja (ITU) u sklopu Urbane aglomeracije Rijeka.
Povezane novosti
Utorak, 27. veljača 2024.
U srijedu 28. veljače 2024. godine, u sklopu obnove i širenja toplovodne mreže u Rijeci, započinje nova faza radova na obnovi toplovoda na Krnjevu. Planirani rok završetka radova je početak svibnja 2024. godine.
Više informacija
Utorak, 20. veljača 2024.
U srijedu 21. veljače 2024. godine započinju radovi na izgradnji spojnog toplovoda toplana Gornja Vežica i Donja Vežica (V44). Radovi se izvode na ogranku Ulice Franje Belulovića, u slijepom odvojku od zgrade na k.br.21, do stepenica koje vode do Ulice Zdravka Kučića.
Više informacija
Petak, 15. prosinac 2023.
Projekt „Obnova toplinarstva grada Rijeke“, čija prva faza završava istekom godine, za cilj ima povećanje energetske učinkovitosti toplinskog sustava i pouzdanosti opskrbe toplinskom energijom na području grada Rijeke. Energo d.o.o. vodi i upravlja sustavom toplinske energije smještenim unutar administrativnih granica Grada Rijeke, koji opskrbljuje gotovo 10.000 korisnika.
Više informacija
Srijeda, 6. prosinac 2023.
Zbog radova koji se odvijaju u sklopu EU projekata “Obnova toplinarstva Grada Rijeke” i „Poboljšanje vodno-komunalne infrastrukture na području aglomeracije Rijeka“ te radova na izgradnji kružnog raskrižja ulica Tome Strižića i Vjekoslava Dukića, od četvrtka, 7. prosinca 2023. godine, zatvara se za promet ulica Tome Strižića i uvodi privremena preregulacija prometa na širem području
Više informacija
Utorak, 5. prosinac 2023.
Prometni centar grada Rijeke obavještava javnost kako će zbog izvođenja radova na toplovodnom sustavu grada Rijeke – spoj Toplana Gornja Vežica – Toplana Vojak, Ulica Tome Strižića na dijelu od raskrižja sa Ulicom Vjekoslava Dukića do raskrižja sa Ulicom Kačjak biti privremeno zatvorara za sav promet, osim za vozila gradilišta i povremeno za potrebe stanara.
Više informacija
